Các bước tiêu chuẩn để triển khai dự án SAP thành công

Ngày đăng:

23/06/2025
SAP-Consultant
Chào mừng mọi người đến với bài viết này về cách triển khai hệ thống SAP theo SAP Activate hay còn gọi là phương pháp luận triển khai SAP, tức là theo những tiêu chuẩn đã được đúc kết từ thực tiễn để đảm bảo dự án thành công. Hôm nay, mình sẽ đi từ tổng quan, giải thích tại sao cần SAP Activate, đến hướng dẫn từng bước triển khai, kèm theo các lưu ý thực tế. Nếu có gì chưa rõ, các bạn có thể để lại comment bên dưới nha.

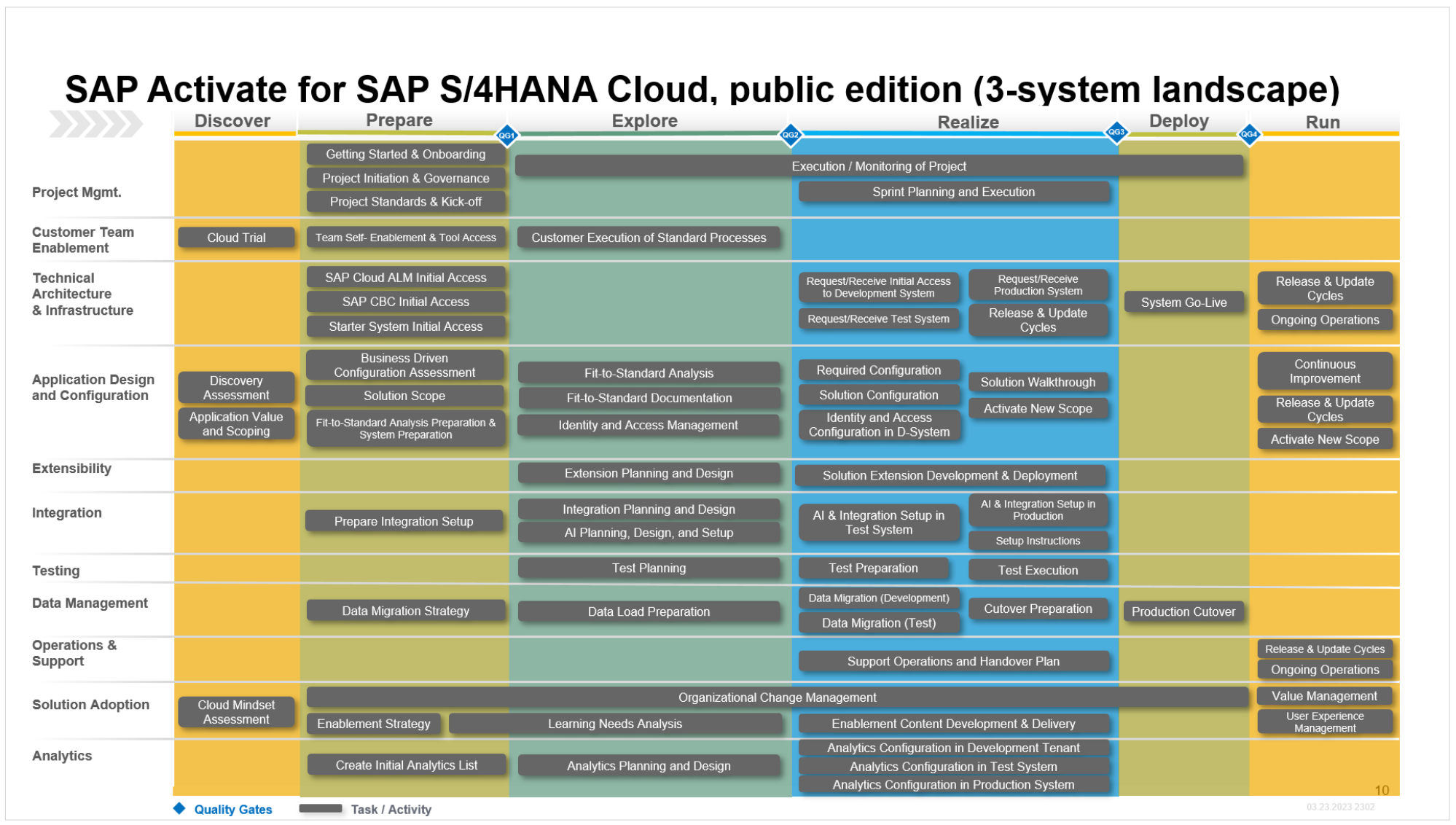

Trước tiên, mình nói về lý do cần triển khai SAP theo SAP Activate. SAP, hay hệ thống hoạch định nguồn lực doanh nghiệp, là một giải pháp tích hợp quản lý nhiều quy trình, từ kế toán, mua hàng, tồn kho, đến sản xuất. Tuy nhiên, triển khai SAP không hề đơn giản, thường kéo dài 6 tháng, 9 tháng, thậm chí cả năm. Nếu không có kế hoạch bài bản, dự án dễ bị trễ hạn, vượt ngân sách, hoặc không đạt kỳ vọng. SAP Activate là bộ tiêu chuẩn được các công ty trên thế giới, như SAP với hệ thống S/4HANA, đúc kết để giảm rủi ro và tăng hiệu quả triển khai. Ví dụ, các công ty lớn ở Việt Nam như Vinamilk hay Vingroup khi triển khai SAP đều bám sát SAP Activate để đảm bảo hệ thống vận hành đúng tiến độ. Kết quả của việc áp dụng SAP Activate là các bạn sẽ có một hệ thống SAP ổn định, đáp ứng nhu cầu doanh nghiệp, và tránh được những sai lầm phổ biến như lập kế hoạch thiếu thực tế hay giao tiếp không hiệu quả.
Bên cạnh phương thức triển khai theo SAP Activates, đội dự án ở phía khách hàng và đối tác cũng cần một số lưu ý:
Bước 1: Lập kế hoạch (Planning)
Lập kế hoạch là bước đầu tiên và quan trọng nhất. các bạn cần xây dựng một kế hoạch khoa học, cẩn thận, dựa trên hiện trạng doanh nghiệp và độ phức tạp của hệ thống. Một sai lầm phổ biến là đánh giá thiếu khách quan, dẫn đến đặt mục tiêu không thực tế. Ví dụ, hệ thống SAP cho công ty sản xuất phức cần 9-12 tháng để triển khai, nhưng nếu cố ép xuống 6 tháng, đến tháng thứ 4 hoặc 5, dự án có thể không đạt được các cột mốc quan trọng, buộc phải lập kế hoạch lại. Việc này làm mất thời gian, tăng chi phí, và gây áp lực cho đội ngũ. Để lập kế hoạch tốt, các bạn cần xác định rõ phạm vi dự án, nguồn lực (nhân sự, ngân sách), và thời gian. Hãy tổ chức các buổi họp với đội triển khai và khách hàng để thống nhất mục tiêu, ví dụ như triển khai SAP cho kế toán và tồn kho trước, rồi mới mở rộng sang sản xuất. Lưu ý là đừng quá tham vọng, ôm đồm nhiều tính năng ngay từ đầu, mà hãy ưu tiên những chức năng cốt lõi để hệ thống sớm đi vào vận hành.
Bước 2: Đào tạo và hỗ trợ (Training & Support)
Sau khi có kế hoạch, các bạn cần chú trọng đào tạo và hỗ trợ người dùng cuối (end-users). Dù kế hoạch có kỹ lưỡng đến đâu, nếu người dùng không quen với hệ thống, họ sẽ cảm thấy SAP phức tạp, mất thời gian, và có thể chống đối. Ví dụ, kế toán viên quen dùng Excel sẽ thấy khó chịu khi chuyển sang SAP S/4HANA nếu không được đào tạo bài bản. Để giải quyết, các bạn cần tổ chức các buổi đào tạo thực hành, hướng dẫn người dùng cách nhập liệu, chạy báo cáo, hay xử lý lỗi cơ bản. Đồng thời, đội ngũ hỗ trợ từ đối tác triển khai và nội bộ doanh nghiệp phải sẵn sàng giải đáp thắc mắc, đảm bảo người dùng cảm thấy thoải mái. Một mẹo là hãy chọn một nhóm người dùng chủ chốt (key users) từ các bộ phận như kế toán, kho, hay mua hàng, đào tạo họ trước, rồi để họ hỗ trợ đồng nghiệp (phương pháp này thường được gọi là train the trainer). Điều này giúp giảm áp lực cho đội triển khai và tăng sự gắn kết trong nội bộ.
Bước 3: Chuyển đổi dữ liệu (Data Migration)
Chuyển đổi dữ liệu, hay migration, là bước tiếp theo, và cũng là một thách thức lớn. Việc đưa dữ liệu từ hệ thống cũ (legacy system) sang SAP mới, như SAP S/4HANA, không hề đơn giản. Dữ liệu lịch sử, như tồn kho hay công nợ, thường phức tạp và cần được làm sạch trước khi nhập. Ví dụ, để nhập số dư tồn kho (opening balance), các bạn phải kiểm kho thực tế, đối chiếu với sổ sách, rồi mới nhập vào hệ thống. Tương tự, dữ liệu chính (master data) như danh mục khách hàng, nhà cung cấp, hay sản phẩm cũng cần được chuẩn hóa. Nếu đợi đến gần ngày go-live mới chuẩn bị dữ liệu, dự án sẽ bị chậm tiến độ, thậm chí thất bại. Để làm tốt bước này, các bạn cần lập kế hoạch migration sớm, xác định dữ liệu nào cần chuyển, dữ liệu nào có thể bỏ. Hãy phân công đội ngũ kiểm tra dữ liệu và dùng công cụ của SAP, như SAP Data Services, để tự động hóa quá trình nhập liệu, giảm sai sót.
Bước 4: Giao tiếp hiệu quả (Communication)
Giao tiếp là yếu tố then chốt để tránh hiểu lầm giữa đối tác triển khai và khách hàng. Thực tế, nhiều dự án SAP thất bại vì hai bên không thống nhất yêu cầu hoặc đưa ra yêu cầu vượt quá mục tiêu dự án. Ví dụ, bộ phận kế toán yêu cầu thêm báo cáo chi tiết, nhưng yêu cầu này không nằm trong phạm vi ban đầu, dẫn đến phải tùy chỉnh (customization) hệ thống, làm kéo dài thời gian triển khai. Để giao tiếp hiệu quả, các bạn cần tổ chức họp định kỳ, ghi biên bản rõ ràng, và đảm bảo mọi yêu cầu được đánh giá tính khả thi. Đồng thời, hãy thuyết phục người dùng tập trung vào yêu cầu cốt lõi, tránh lan man vào các tính năng không cần thiết. Một cách làm hay là dùng workaround, tức là tận dụng tính năng sẵn có của hệ thống để giải quyết vấn đề, thay vì tùy chỉnh quá nhiều. Ví dụ, nếu báo cáo không đúng định dạng mong muốn, các bạn có thể xuất dữ liệu ra Excel để xử lý tạm thời, thay vì yêu cầu lập trình mới.
Bước 5: Cam kết từ lãnh đạo và quản lý kỳ vọng
Sự cam kết từ ban lãnh đạo là yếu tố quyết định thành bại của dự án SAP. Nếu lãnh đạo chỉ đầu tư ngân sách mà không theo sát, dự án dễ gặp rủi ro. Lãnh đạo cần kiên quyết, sẵn sàng thay đổi các quy trình cũ không còn phù hợp, và hỗ trợ giải quyết các khúc mắc. Ví dụ, nếu bộ phận kho phản đối nhập liệu trên SAP vì quen làm thủ công, lãnh đạo cần đưa ra chính sách bắt buộc và đào tạo thêm. Đồng thời, các bạn cần quản lý kỳ vọng (reasonable expectation) của các bộ phận. Mỗi bộ phận, như kế toán, mua hàng, hay sản xuất, đều coi mình quan trọng và đòi hỏi nhiều tính năng. Tuy nhiên, không phải yêu cầu nào cũng khả thi hoặc cần thiết. các bạn cần đánh giá xem có nên tùy chỉnh hệ thống hay dùng workaround để tiết kiệm thời gian. Hãy ưu tiên triển khai hệ thống cơ bản trước, rồi cải tiến sau.
Bước 6: Đo lường hiệu quả bằng KPI
Cuối cùng, các bạn cần thiết lập các chỉ số hiệu quả (KPI) để đo lường dự án. KPI phổ biến nhất là timeline, ví dụ hoàn thành triển khai trong 6 hoặc 9 tháng. KPI thứ hai là ngân sách, như dự án 2 tỷ đồng có vượt chi phí hay không. KPI thứ ba là biến động nhân sự, tức là xem đội ngũ có ổn định trong và sau dự án không. Các KPI này giúp các bạn đánh giá dự án có mang lại hiệu quả, đồng thời phát hiện sớm các vấn đề để điều chỉnh. Ví dụ, nếu dự án trễ hạn tháng thứ 5, các bạn có thể tăng nhân sự hoặc cắt bớt tính năng không quan trọng để kịp tiến độ.
Tóm lại, triển khai SAP theo SAP Activate giúp các bạn giảm rủi ro, tiết kiệm thời gian, và đảm bảo hệ thống vận hành hiệu quả. Các bước từ lập kế hoạch, đào tạo, chuyển đổi dữ liệu, giao tiếp, cam kết lãnh đạo, đến đo lường KPI đều cần được thực hiện cẩn thận.
